בניית מחסן, סדנה, חנייה, בשיטת עשה זאת בעצמך
בשעה טובה הגיע זמן בניית המחסן / חנייה / סטודיו הביתי שלי.
כחלק מההכנות לבנייה של ביתנו ביקשתי מהאדריכל שלנו שיכניס גם תוכנית למחסן עם חנייה מקורה ל 2 רכבים.
התכנון האדריכלי של המחסן / חנייה נשען על ההגדרות והחוקים של המנהל ושל המועצה האזורית ונצמד לדרישות הוועדות השונות.
את הכנת ביסוס המבנה והיציקה השארתי לקבלן מקצועי שיש לו את כל הכלים ההנדסיים והידע המקצועי. ובליווי של מפקח בנייה שהוא גם מהנדס בניין.
הקבלן בשלב הראשון הוריד שכבת אדמה, לאחר מכן פיזר מצעים והידק אותם, ביצע את מסגרת היציקה לפי גובה ה 0 של התוכנית האדריכלית.
אני הכנתי פלטות ברזל עם “קוצים” מרותכים בתחתית, אליהם יתחברו העמודים של המבנה בהמשך.
רגע לפני היציקה עוד הספקתי לפרוס צינור שרשורי שיכיל בתוכו בהמשך את החשמל.
חודשים רבים לפני שהתחיל הפרוייקט הייתי עם עיניים פקוחות וחיפשתי הזדמנויות לחומרי גלם שישמשו אותי בבניית המחסן.
למזלי מצאתי חומרי גלם מעולים שפשוט נזרקו ובהתאמות פשוטות יחסית מצאתי את הדרך לעשות בהם שימוש חוזר.
את המבנה גם מידלתי בתוכנת תלת מימד הרבה זמן לפני תחילת הבנייה, המודל התלת מימדי עזר לי לדייק את המבנה, בעזרת המודל גם הוצאתי את כמויות החומרים הדרושים.
מדריך זה מכיל עשרה סרטונים של רוב תהליך העבודה, שצילמתי תוך כדי.
למען הסר ספק – יש לי ניסיון מעשי בעבודות ריתוך, בעבר עבדתי מספר שנים במסגריות שונות.
ממליץ למי שמעוניין לבצע עבודות מסוג זה בעצמו שילך קודם ללמוד את הבסיס והתיאוריה, ויתנסה בעבודה מקצועית בהדרכת בעלי מקצוע.
ולא לשכוח – בטיחות מעל לכל !
מקווה שתהנו :)
עומר
1. יציקת בטון
אחרי תכנונים רבים ומחשבה רבה בשעה טובה מתחיל פרויקט בניית המחסן/חנייה/סדנא שלי !!!
ההתרגשות בשיאה ! זה הסרטון הראשון בסדרה של סרטונים בהם תיעדתי את תהליך הבנייה.
בתחילת סרטון זה קבלן יוצק את רצפת הבטון, ובמקביל אני מתחיל לבצע הכנות:
לפני היציקה הכנתי תשתית חשמל שתהיה קבורה בבטון.
הכנתי מראש פלטות ברזל כבסיס לעמודים וגם הם ימוקמו כבר בשלב היציקה.
עמודי תאורה ישנים שפורקו מצאו דרכם אליי ואני אשתמש בהם כעמודים למבנה (בימים אלו שמחיר הברזל כ”כ יקר מציאה כזו היא ממש אוצר )
את העמודים אני חותך ומכין כבר למידות הרצויות תוך התחשבות במצב הגבהים הנתון בשטח (בוצעה בדיקה באמצעות פלס לייזר)
כל עמוד ממוספר למיקום שלו (השתמשתי במספרים הישנים שהיו על העמודים)
2. עמודים

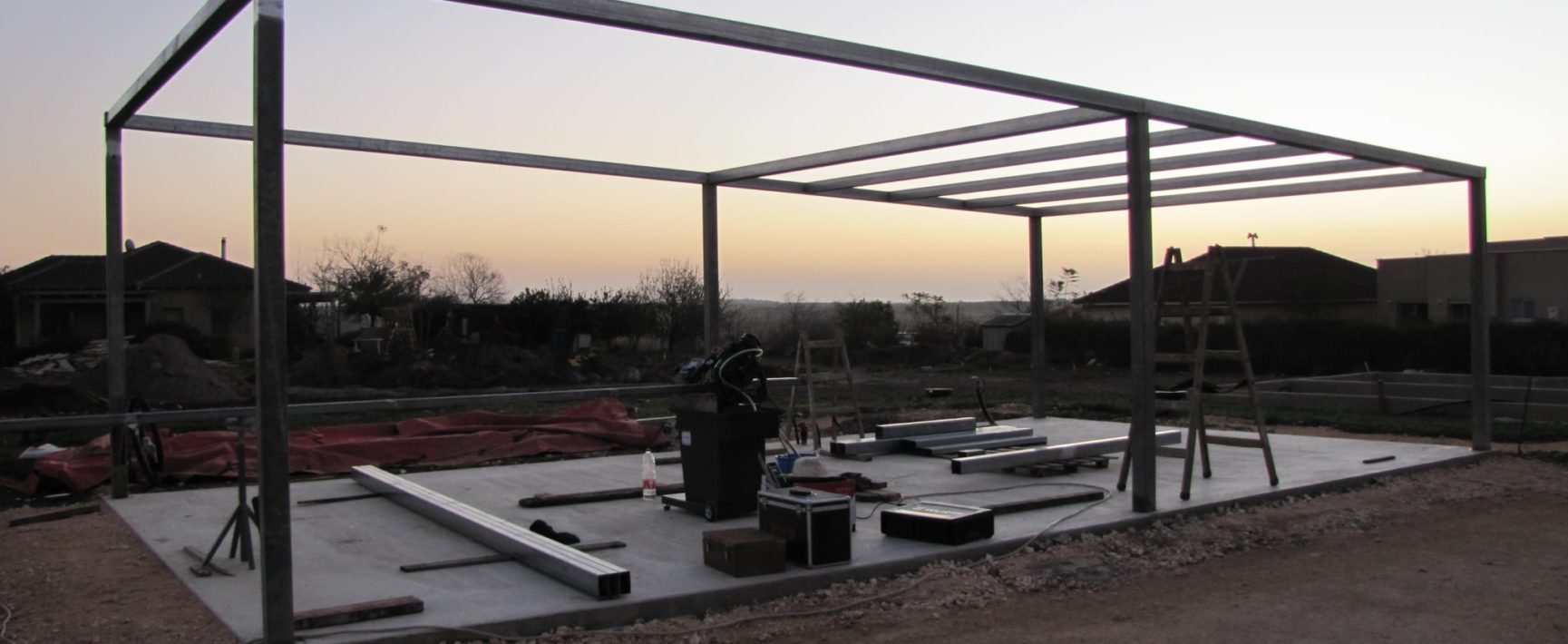

הבנייה שלי בשטח מתחילה, וההתרגשות בשיאה !
בסרטון זה אחי עוזר לי להתקין את העמודים של המבנה ולפלס אותם.
לאחר מכן אני מכין את החומרים להמשך העבודה, הרבה מדידות ,ניסורים, וסחיבות.
הפרופילים מאוד כבדים אז אני פשוט גורר אותם על הרצפה…
סטנד הגלגלת שבניתי ממש עוזר בתהליך החיתוך, תכלס זה אביזר חובה יחד עם מסור סרט.
והכי חשוב: מדוד פעמיים – תחתוך פעם אחת !
3. קורות גג
בעזרת השכן שלי ובעזרת אחי אנחנו ממקמים את רוב קורות הגג.
לצערי לא צילמתי את כל השלבים מההתחלה, אבל בגדול זה תהליך שחוזר על עצמו.
הקלמרות והכליבות הם הכלים המרכזיים בשלב הזה (והרתכת כמובן), לפני הנפת הברזלים מכינים “מדרגה” זמנית שעליה מניחים את הקורה.
לאחר מכן בודקים שהכל מיושר כמו שרוצים ומרתכים, עדיין רק ריתוך בנקודות חזקות ולא ריתוך מלא – כך שאם יהיו טעויות יהיה אפשר בקלות יחסית לנתק ולחבר שוב.
4. חלון אלומיניום
הפרויקט ממשיך… והפעם חלון למחסן.
בסרטון זה אני נותן חיים חדשים לחלונות שמצאתי זרוקים ליד הפח, חלונות אלומיניום במצב מעולה עם שכבת זכוכית כפולה.
יחד איתם זרקו גם את המסילות שלהם וגם רשת, כל מה שנשאר לי לעשות זה לנקות אותם טוב ולבנות את המסגרת מחדש, היו חסרים הפרופילים הצדדיים ועוד כמה אביזרים קטנים שאותם קניתי מאיש אלומיניום מקומי.
זו פעם ראשונה שאני מייצר מסגרת לחלון אלומיניום – למדתי איך עושים זאת בעיקר מהתבוננות בחלון קיים דומה שיש לי בבית.
גם איש האלומיניום נתן לי כמה טיפים והנה יצא אחלה חלון.
אחרי שהשלמתי את החלון לקחתי את המידות חיצוניות של המסגרת אלומיניום וייצרתי מפרופיל ברזל את ה”משקוף העיוור” (ככה קוראים לזה ?) שבתוכו אקבע את כל החלון.
5. מסגרת חלון והמשך בניית קונסטרוקציה
בסרטון זה אני מתקין את מסגרת החלון שבניתי בסרטון הקודם, וממשיך בבניית הקונסטרוקציה.
אני מביא לאתר הבנייה גם חומרים נוספים (שזרקו!!!) שישמשו אותי בהמשך. פחים לדלת ומסילה לדלת הזזה.
תחילה אני משלים ומחבר את כל קורות התקרה שנשארו.
לאחר מכן אני ממקם את מסגרת החלון במקום, מוסיף לחלון “רגליים” ומקבע אותם לרצפה באמצעות ברגיי “ג’מבו” לאחר בדיקת יישור בעזרת פלס.
בהמשך אני מחבר פרופילים לאזורים בהם יהיו קירות, קורה אחת למטה 5 ס”מ מהרצפה וקורה שנייה באמצע גובה הקיר.
6. מסילת דלת ושלד דלת
בסרטון זה אני מתקין מסילה לדלת הזזה, מסילה זו נקראת מסילת “רימון” בגלל הצורה של החתך שלה.
אני מרתך ביחד 2 פרופילים של מסילות משום שהייתה כבר ברשותי שארית של מסילה.
לאחר מכן אני מייצר את שלד הדלת ומחבר לה את הגלגלים, ומכניס אותה כבר לתוך המסילה למיקום הסופי.
7. חיפוי דלת , התקנת זויות למניעת כניסת מים
בסרטון זה אני מתקדם במשימות שונות וחיוניות, נראה שאני קופץ ממשימה למשימה אבל בפועל זה סדר עבודה שיש מאחוריו הגיון וחשיבה 😊
אני מחזק את מסילת דלת ההזזה למבנה ע”י הוספת שלושה ברזלים שטוחים שהכנתי.
בהמשך אני מוסיף פרופילים נוספים לשלד הדלת כך שתתאים למשטחי הפח הגדולים שקיבלתי מפירוק, 2 מהמשטחים מותקנים כמו שהם ואת השאר אני חותך ומתאים.
בכדי למנוע מהדלת להתנדנד אני מקבע לרצפה (באמצעות 4 ברגי ג’מבו) רולר אוקולון, כך הדלת נשאר במישור הרצוי.
לצערי את יצור תושבת הרולר לא צילמתי.
בקצה גג המבנה אני מוסיף פרופילים כדי ליצור הארכה לגג.
כהכנה לקירוי קירות המבנה הזמנתי פח מכופף לפי מידות שהגדרתי, את הפחים אני מחבר בזוגות משום שזו מידת האורך המקסימלית שיכלו לספק לי.
אני אתקין אותם על הרצפה ותפקידם למנוע כניסת מים ומזיקים לתוך המבנה
8. הכנות אחרונות לפני חיפוי גג וקירות
בסרטון זה אני מבצע הכנות אחרונות לקראת חיפוי המבנה: השלמת תוספת בגג שמעל החלון.
התקנת החלון שיצרתי בפרק 4 ואיטום.
קיבוע ואיטום של הפח המכופף (מונע כניסת מים – ומזיקים).
הוספת משולשי תמיכה.
9. חיפוי המבנה
השלב הכי מרגש בבנייה הגיע – חיפוי קירות וגג.
התוכנית המקורית הייתה להתקין פאנל מבודד אבל בגלל עלויות גבוהות מידי בשבילי כרגע החלטתי להתקין בינתיים איסכורית.
בהמשך מקווה להחליף לפאנל מבודד.
את הפחים אני חותך בעזרת מסור עגול שמותקן עליו להב יעודי לברזל.
את הפחים של הגג אנחנו מניחים במקומם ולא תופסים אותם עדיין עם ברגים עד שאנחנו מוודאים שהם בולטים בשוליים באופן שווה בכל הצדדים.
חדי העין ישימו לב שתפסנו את הפחים של הגג עם קליבות באופן זמני – ממש פחדתי שתגיע רוח חזקה ותעיף את הגג.
בסוף בעזרת חוט סימון עם אבקת גיר (צ’וק ליין) אני מסמן את מיקומי הברגים, כדי שלא יהיו פספוסים
10. כמעט מוכן...
בסרטון זה אני מסיים להרכיב את פחי האיסכורית, מרתך רתק למנעול, ומרכיב ידית גדולה לדלת. (גם את ידית הדלת יצרתי בעצמי אבל לא צילמתי את ההכנה, סה”כ מדובר בצינור ברזל ו 2 ברזלים שטוחים שמרותכים ביחד.)
מ”פלציב” (פוליאתילן מוקצף) אני מכין משולשים לאטימת ה”גלים” של האיסכורית.
ובעזרת דבק חזק אני אוטם וסגר את החרכים הגדולים.
העבודה המסיבית הסתיימה, אבל עדיין נשארו כמה משימות להשלמת המבנה: חשמל, אטימת תחתית הדלת, סידור החלל הפנימי ועוד….
לסיכום
הפרוייקט נגמר אבל לא הושלם.
הגעתי למצב שבו אני כבר משתמש במחסן לאחסון ולעבודה על פרויקטים נוספים, וגם לפעמים לחנייה כשיש מקום :)
יש עוד הרבה מה לעשות כדי לסיים כמו – נקודות חשמל ותאורה.
הוספת נקודת מים, כיור.
ארגון וסידור חלל עבודה נוח ויעיל.
מקווה שנהנתם מהתהליך כמו שאני נהנתי.
אשמח לשמוע מה דעתכם/ן
נתראה בפרויקטים הבאים
עומר
לעוד פרויקטים הירשמו לערוץ היו-טיוב שלי:
https://www.youtube.com/channel/UCkNrUodcQbCM8FDGpFouOrw?sub_confirmation=1
את הפרויקטים שלי אני מרכז תחת השם KultaKala Design studio
זהו לא עסק זה תחביב ואת כל הפרויקטים שלי אני מבצע בזמני הפנוי, הרשמה שלכם לערוץ שלי תעזור לי להמשיך לתעד ולשתף.
כלי עבודה:
תמיד אשמח לאמץ כלי עבודה (לא משנה מאיזה סוג או תחום), אז אם יש לכם כלי עבודה שאתם לא צריכים ומעוניינים לתרום אשמח שתיצרו איתי קשר :)
kultakala.design@gmail.com
תודה. עומר
